مجید عسگری روز شنبه در مصاحبه با خبرنگار ایرنا اظهار داشت: خط انتقال گاز رسانی به این ۲ بخش ۸۴ کیلومتر طول دارد که تاکنون ۶۲ کیلومتر یعنی ۷۵ درصد مسیرسازی آن انجام شده است.

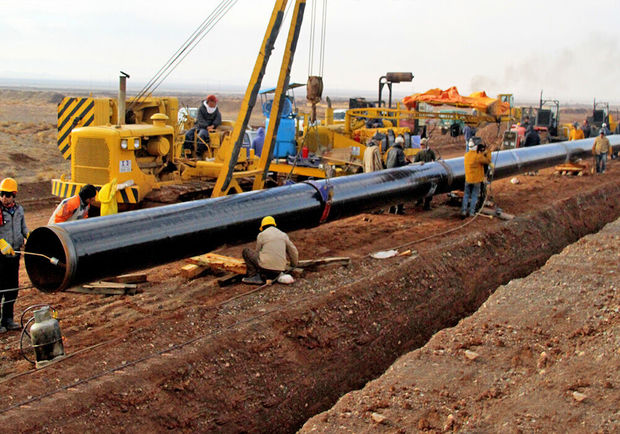

وی با اشاره به اجرای ۴۲ کیلومتر یعنی ۵۰ درصد لوله گذاری در این مسیر افزود: تاکنون بالغ بر ۱۳۰ میلیارد ریال برای گازرسانی به بخش های زرین آباد و سراب میمه هزینه شده است.


فرماندار دهلران با یادآوری اینکه ۲۶۰ میلیارد ریال برای اجرای پروژه گازرسانی به بخش های زرین آباد و سراب میمه هزینه خواهد شد، ابراز امیدواری کرد عملیات گازرسانی به بخش سراب میمه تا پایان سال جاری به اتمام برسد.


عسگری یادآور شد: هفت هزار و ۶۲۶ خانوار ساکن در شهرهای دهلران و موسیان و یک هزار و ۵۳۲ خانوار ساکن در روستاهای این شهرستان در بخش های مرکزی، موسیان و دشت عباس تاکنون از نعمت گاز خانگی برخوردار شده اند.
